北华大学北校区道路维修改造工程拉开帷幕

2022年8月6日,由桥梁分公司中标的北华大学北校区道路维修改造工程拉开了帷幕,工程内容为校园内道路、排水系统改造、方砖和人行道重新铺设。

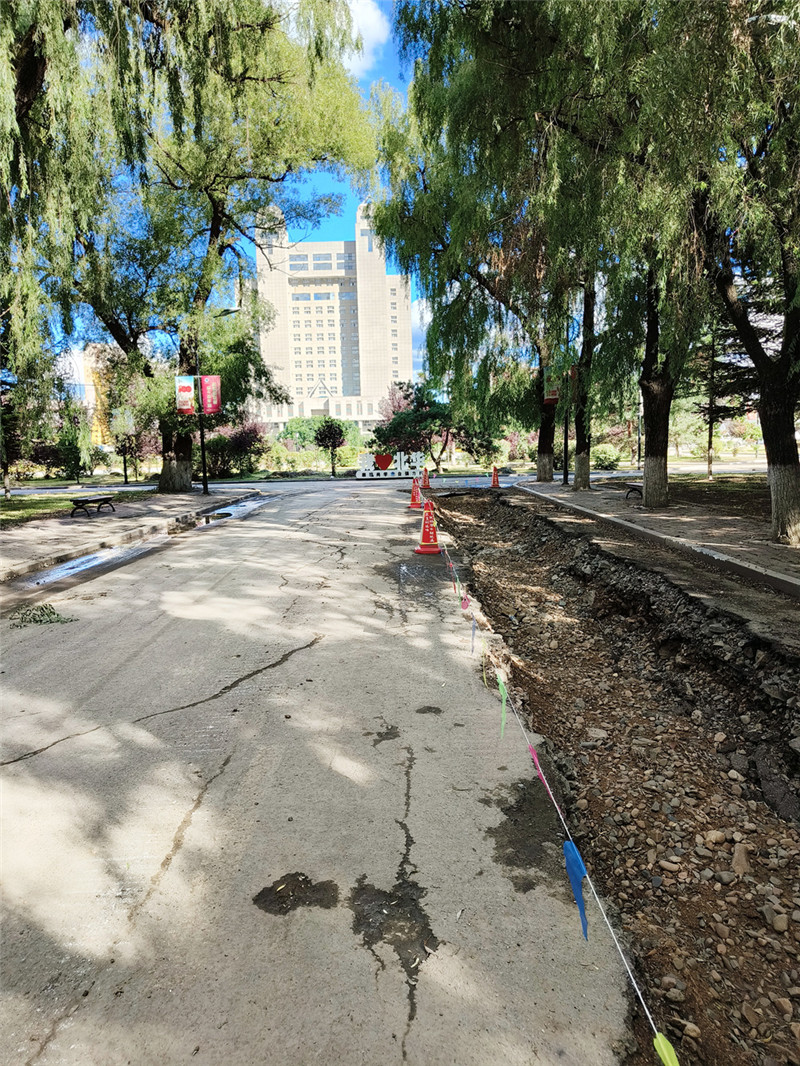

北华大学北校区位于吉林市龙潭区新山街1号,该校区1999年建立,校区占地面积23万㎡,建筑面积11万㎡。园区内设施过于老旧,地下管线被过多破坏,道路坑洼不平,对学生的日常生活影响颇大,此次道路排水工程对校区改造和学生安全来说意义重大。

建设初期项目部严格进行材料把控,对材料的质量、数量和规格逐项进行检查。项目部技术人员对设计图纸进行校对,及时发现与现场不符的情况。由于没有针对地下管线的施工图纸,项目部只能多处探坑,排除对施工有影响的各种因素。并与燃气、业主和消防等单位及时进行沟通,保证了施工的顺利进行。

道路排水工程最怕的就是天气影响,但恰恰在紧张的23天工期里,疫情和暴雨双面夹击,面对突如其来的疫情,项目部立刻做出应急措施,严格控制人员进出,对施工人员和管理人员进行“两点一线”管理,谨防疫情的传播。

由于地下管线错综复杂并没有施工图纸,项目部在施工过程中多次测量确定好道路高程,并对地下障碍进行标记。由于校园施工范围受限制,项目部多次调换不同的机械设备,结合多个工作面进行协调施工,最大程度保证了施工进度,虽然在疫情、降雨和障碍的影响下,但开工以来项目部紧急追赶进度,实现了各个阶段的高质量、高效率和高保障成果,并会严格在短暂的施工期内完成本次的道路排水工程。

截至到8月23日,项目部已完成除园区内主要通车道路的7800㎡路床整形,拆除方砖和人行道1950㎡,拆除边石、界石3700m,完成雨水管线1705m,污水管线204m,给水管线217m,污水检查井16座,雨水检查井53座。

障碍拦截不了我们建设的脚步;疫情搁置不了我们前进的方向;风雨阻挡不了我们施工的进度。打破困境才能提升,桥梁分公司在各种困难中不断砥砺前行,勇毅向前,迈出一条坚实而光明之路。
