集团公司第二分公司承建的吉林市解放路等9条道路排水管网及泵站更新改造项目G区(遵义路)工程,位于龙潭区遵义路,东起龙潭大街,西至珠江路。项目主要建设内容包括:雨水改造管道4511米,配套钢筋混凝土检查井90座、双篦收水井166座;污水新建管线5154米,配套钢筋混凝土检查井154座。其中,钢板桩支护施工段全长1965米,顶管作业段1155米。工程总设计概算5430万元。项目于2025年9月正式开工,计划2026年11月全面竣工。

自项目启动以来,第二分公司高度重视,精选一批经验丰富、业务过硬的管理骨干,于2025年9月迅速组建项目部并第一时间进驻现场。开工伊始,项目团队便深入沿线商户和居民区开展走访摸底,提前就施工封路可能造成的影响进行沟通说明,争取群众理解支持。面对偶发的舆情诉求,项目部安排专人对接、耐心解释,将矛盾化解在萌芽状态。在关键施工节点,全体人员勇挑重担、冲锋在前,形成了“心齐、气顺、风正、劲足”的良好干事氛围。
项目部始终秉持精益求精的质量理念,从专项施工方案的编制论证,到每道工序的交底实施,均严格对标设计图纸与规范标准。技术人员对施工全过程实行旁站监督,对关键部位和隐蔽工程执行举牌验收制度,确保工程质量可控在控。
施工过程中,项目团队遭遇了地质条件差、地下稳定水位高等不利因素。主管领导亲自带队,组织技术人员反复踏勘、专题研讨,积极与设计单位和监理单位沟通协调,及时优化调整施工方案,同步完善变更签证手续,既保障了工程质量和施工安全,又切实维护了企业合法权益。在此基础上,项目部科学统筹人、材、机等资源配置,先后攻克多个技术难点,推动施工进度稳步提速。
项目部将安全文明施工摆在突出位置。施工现场标准化设置各类安全警示标识和临边防护设施,作业人员全员持证上岗、严格按规程操作。同时全面落实扬尘治理"六个百分百"要求,配备雾炮降尘设备,合理安排作业时段控制施工噪音,最大限度降低对周边居民的影响。现场材料分区码放整齐,施工便道定时清扫洒水,整体场容场貌整洁有序,充分展现了吉林市政集团良好的企业形象。

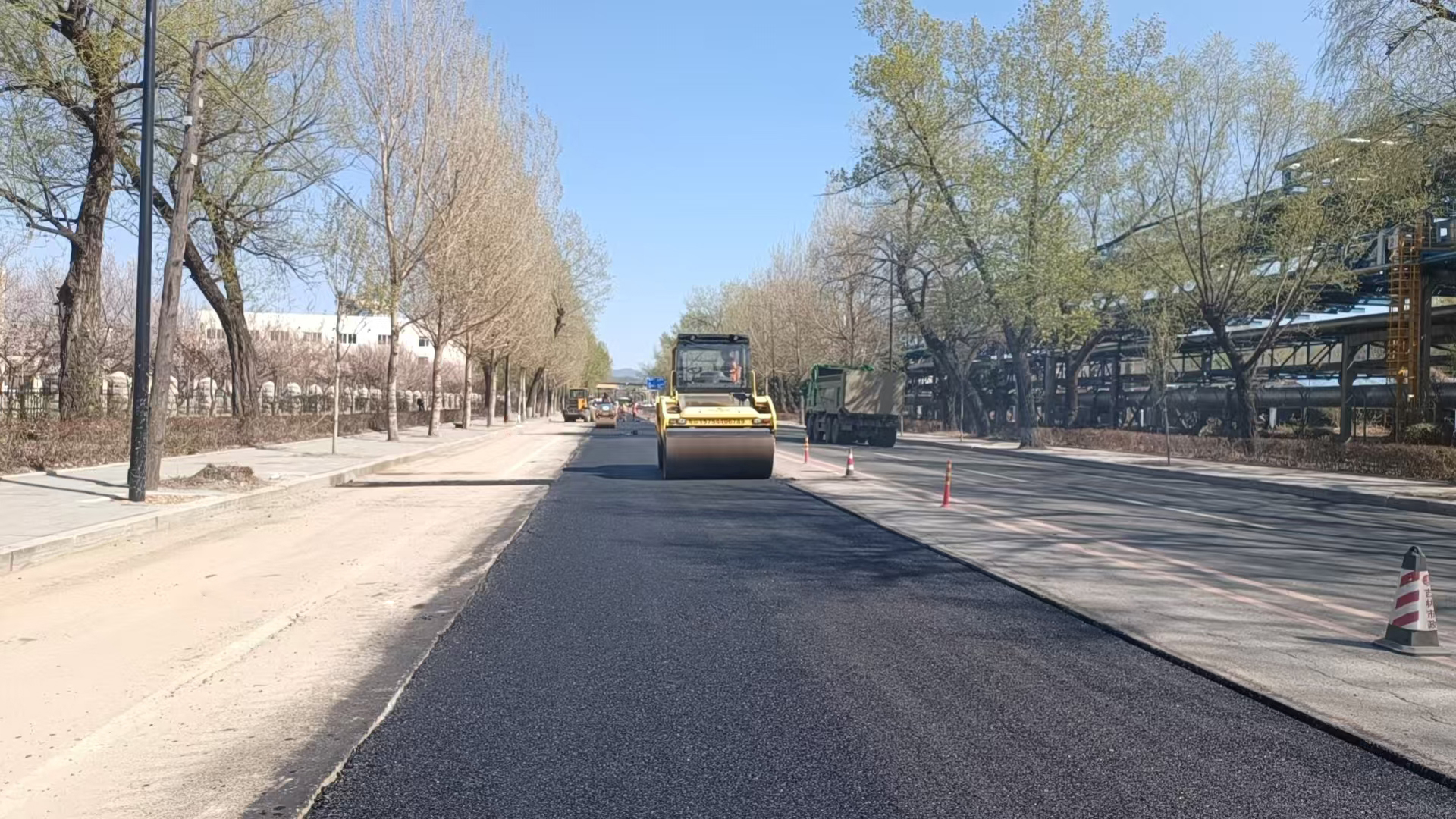

截至目前,雨水工程DN300—DN1200管线施工已全部完成,累计完成管道敷设4511米、检查井90座、双篦收水井166座,完成产值1048.4765万元。污水工程DN500—DN800管线已完成施工1930米、检查井48座,完成产值1108.3998万元。累计完成产值2156.8763万元。
在集团公司和第二分公司的领导下,整体工程正按计划有序推进。项目部全体参建人员将以更加饱满的热情和更加务实的作风,锚定2026年11月竣工目标不动摇,全力以赴把遵义路工程建设成为安全工程、优质工程、民心工程,不辜负集团公司与业主单位的信任与重托。
